10.05.2024
Разъяснения о необходимости длительного отключения горячей воды в Тутаеве
Уважаемые жители Тутаева! С 13 мая планируется отключение горячего водоснабжения для ремонта главной магистрали, ведущей от центральной районной котельной. Просим жителей обратить внимание, что реконструируемый участок тепловой сети является критически важным участком теплоснабжения для всего города Тутаева!

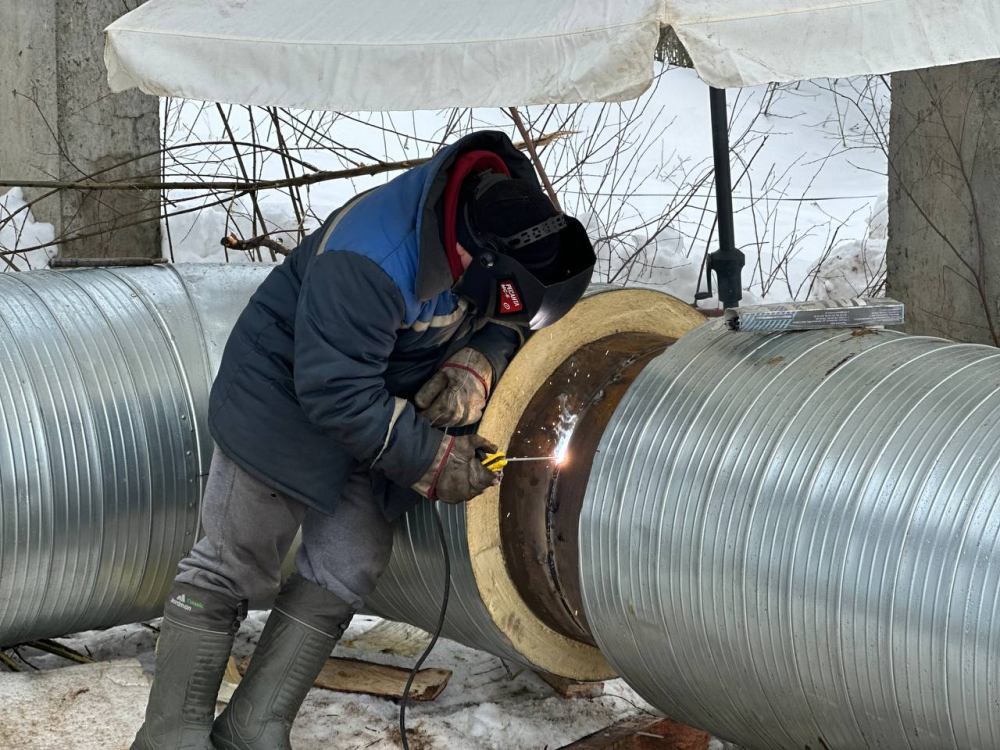

Выполнение работ по капитальному ремонту вводного участка тепловой сети диаметром 700 мм с несколькими пусками и остановами системы, связаны со следующими негативными факторами, прямо влияющими на качество снабжения ГВС и надежности тепловых сетей и теплового оборудования.
1. При запуске тепловой сети города для подачи ГВС, а также при остановке подачи ГВС и расхолаживании теплотрассы происходит линейное расширение и сужение тепловой сети. Такие механические линейные движения крайне отрицательно влияют на ресурс и надежность системы теплоснабжения города Тутаева и однозначно приведут к многочисленным авариям на сетях.
2. Согласно Правилам технической эксплуатации тепловых энергоустановок (Приказ Минэнерго РФ от 24 марта 2003 г. N 115) запуск тепловой сети и ее нагрев занимает около суток. Останов тепловой сети, ее охлаждение и дренирование для выполнения работ займет так же не менее суток.
3. Запуск и останов тепловой сети требуют включения/перекрытия тепловых узлов в многоквартирных домах силами Управляющих компаний. Это приведет к увеличению времени пуска и останова тепловой сети, что может в свою очередь привести к многочисленным авариям на внутридомовых сетях, негативно отразиться на объеме общедомовых расходов.
4. При дренировании теплотрассы в отсутствии теплоносителя стальные трубы подвергаются коррозии на ремонтируемых участках. В дальнейшем при запуске взвешенные частицы попадут в систему ГВС МКД и па кухню и в санузел конечного потребителя.
5. Частые пуски и остановы котельного, основного технологического, насосного и вспомогательного оборудования (запорной арматуры) приведут к ускоренному износу и выходу из строя.
Из всего этого следует однозначный вывод о том, что осуществление нескольких попыток запуска и останова городских и внутридомовых тепловых сетей не приведут к ожидаемому результату по обеспечению жителей качественными услугами теплоснабжения. Напротив, такой график работы тепловых сетей принесет много вреда потребителям и увеличит сроки окончания ремонта. Все вместе отрицательно повлияет на надежность системы теплоснабжения города, что в итоге негативно скажется на подготовке к отопительному сезону 2024-2025 годов.
